以一个内容版本、一个目标账号、一次发布安排为一行,把素材、账号、当地时间、平台字段、负责人、内容确认和实际结果连接起来。本文提供8组字段、三市场六任务示例、跨日和夏令时换算,以及失败处理与周复盘方法。

正文
多市场社媒内容日历,建议以“一个内容版本、一个目标账号、一次发布安排”为一行。 每行连接素材、平台与账号、市场与语言、当地时间与时区、发布字段、负责人、内容确认情况,以及执行结果。先完成一条内容从准备到发布的安排,再扩展到更多市场。
总部说“周一晚上发”,纽约、柏林和新加坡的同事看到的却不是同一个时间。一段视频准备好了,也不代表它的语言、封面和发布文案都适合所有账号。日历需要让每个人找到这一次要发的版本、账号与时间,并在发布后找到对应作品。
一、社媒内容日历先保留哪8组信息?
从8组信息开始即可。文件、账号与结果可以保存在各自的列表中,日历通过编号或链接找到它们,避免反复复制整套资料。
| 信息组 | 建议记录 | 用来回答什么问题 |
|---|---|---|
| 任务与主题 | 任务编号、活动、这条内容要回答的问题 | 为什么安排这条内容? |
| 素材与版本 | 原始素材编号、最终版本、文件链接 | 这次究竟用哪份文件? |
| 市场与语言 | 目标市场、字幕与文案语言 | 谁应该看懂这条内容? |
| 平台与账号 | 平台、目标账号编号及可读名称 | 由哪个账号发布? |
| 日期与时区 | 当地日期和时间、时区、换算后的执行时间 | 何时执行,是否跨日? |
| 平台发布字段 | 标题、文案、封面,以及可用的标记或位置等 | 对应平台还缺什么? |
| 负责人及内容确认 | 准备人、确认人、待修改或可排期 | 谁处理下一步? |
| 执行与结果 | 任务状态、尝试记录、实际时间、作品链接、数据窗口 | 发出了吗,结果在哪里? |
内容确认后,再检查目标账号的连接状态并安排发布。实际发布后补充时间和作品链接,这样同事能分清哪些内容已经准备好,哪些已经发出。
二、一份素材怎样连接多个市场的作品?
共用原始素材,分别保存准备发布的版本,再为每个目标账号单独安排发布。这样某个平台需要改封面,或某个市场需要换文案时,可以只调整相关任务。
以虚构品牌 NOVA 的通勤背包演示为例:一份原始素材 MAT-100,准备美国、德国、新加坡三个市场的6个发布版本,安排到4个账号。美国 TikTok 和新加坡 YouTube 各安排两条,德国的 Instagram 和 Facebook 各一条。
| 对象 | 示例 | 怎样连接 |
|---|---|---|
| 原始素材 | MAT-100:通勤背包装包演示 | 保留共同画面和商品资料 |
| 发布版本 | V-US-TT-01、V-DE-IG-01等,共6份 | 各自保存语言、剪辑、封面和文案 |
| 目标账号 | AC-US-TT、AC-DE-IG、AC-SG-YT、AC-DE-FB | 找到对应平台账号及主页 |
| 发布安排 | CAL01—CAL06,共6行 | 每行指定一个版本、账号及时间 |
| 执行记录 | 执行后记录任务ID和每次尝试 | 留下结果、原因和公开作品地址 |

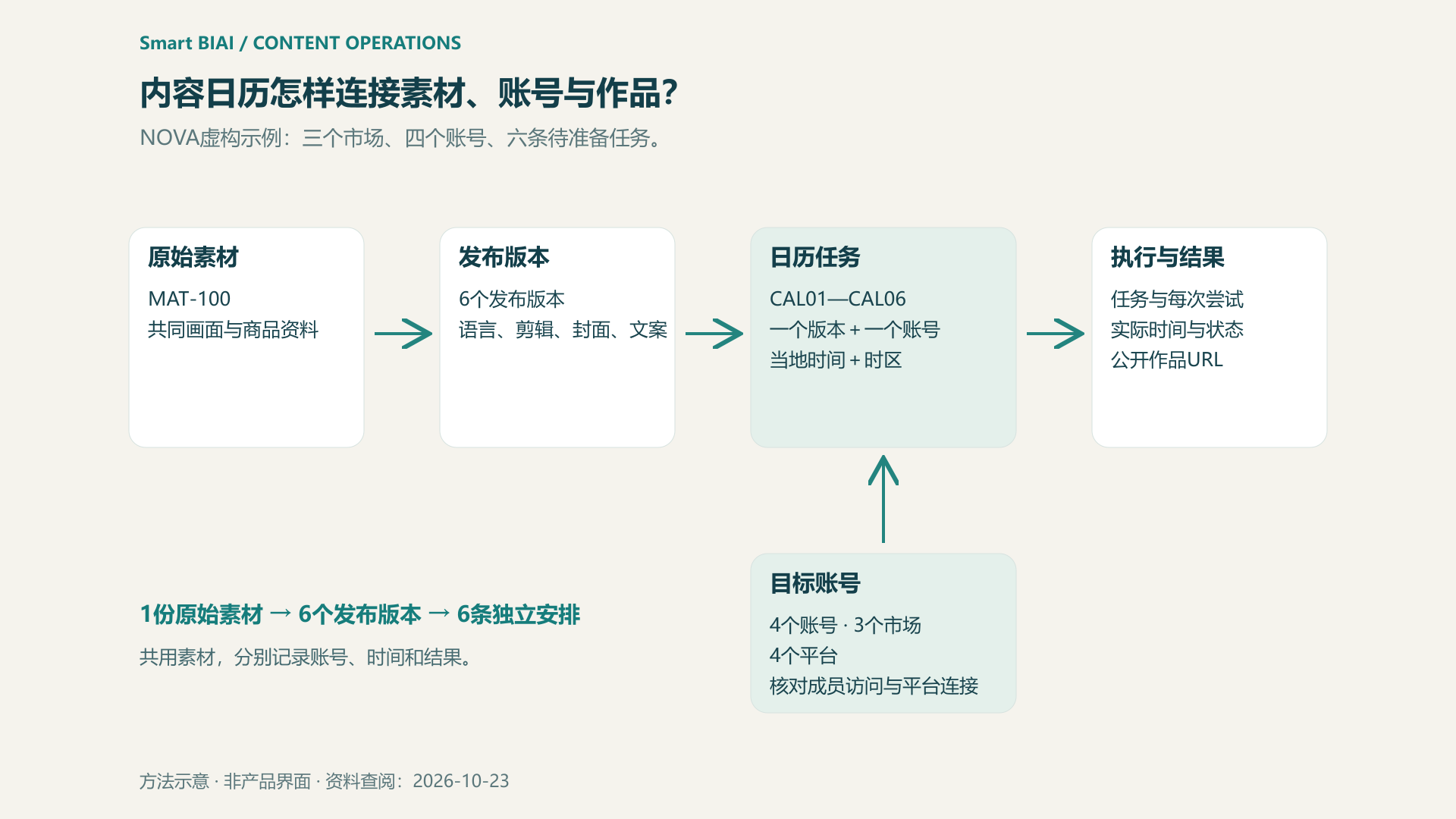

图1:同一素材可被多个任务引用;每次发布仍保留自己的账号、版本、时间和结果。
账号编号尽量稳定,昵称变化后仍能找到旧任务。分组、命名和标签的起步方法,可参考全球社媒账号命名、分组与标签。文件的语言、版本和可用范围则可按企业社媒内容资产库的方法整理。
三、多个国家和时区,怎样保留当地发布时间?
先确定账号实际采用的运营时区,再保存“当地日期和时间+时区”,并换算为统一执行时间。国家名称还不够,美国等市场包含多个时区;“当地18点”也缺少具体日期和地点。
在表格中记录 America/New_York、Europe/Berlin、Asia/Singapore 这样的时区标识,按每次发布的日期换算UTC时间。IANA时区数据库会随各地时区、UTC偏移和夏令时规则变化而更新,系统与操作环境也应保持相应数据更新。
下面用前述虚构品牌的6条安排演示时区换算,日期均为2026年。18:00用于方便比较,不代表各市场的最佳发布时间。
| 任务/发布版本 | 市场/平台/账号 | 当地日期与时间 | 时区 | UTC执行时间 | 北京时间 |
|---|---|---|---|---|---|
| CAL01/V-US-TT-01 | 美国/TikTok/AC-US-TT | 10-26 18:00 | America/New_York | 10-26 22:00 | 10-27 06:00 |
| CAL02/V-DE-IG-01 | 德国/Instagram/AC-DE-IG | 10-26 18:00 | Europe/Berlin | 10-26 17:00 | 10-27 01:00 |
| CAL03/V-SG-YT-01 | 新加坡/YouTube/AC-SG-YT | 10-26 18:00 | Asia/Singapore | 10-26 10:00 | 10-26 18:00 |
| CAL04/V-US-TT-02 | 美国/TikTok/AC-US-TT | 11-02 18:00 | America/New_York | 11-02 23:00 | 11-03 07:00 |
| CAL05/V-DE-FB-01 | 德国/Facebook/AC-DE-FB | 11-02 18:00 | Europe/Berlin | 11-02 17:00 | 11-03 01:00 |
| CAL06/V-SG-YT-02 | 新加坡/YouTube/AC-SG-YT | 11-02 18:00 | Asia/Singapore | 11-02 10:00 | 11-02 18:00 |
纽约两次都是18:00,北京执行时间却从次日06:00变为07:00,原因是两次日期采用了不同的夏令时偏移。柏林在这两个日期已采用UTC+1,新加坡采用UTC+8。按实际日期换算,可以避免把某一周的时差长期复制下去。
若当地时间落在夏令时切换造成的重复或不存在时段,应改选明确的时间,或按排期工具提供的选项明确对应偏移,再查看最终计划。对按“每周当地18:00”安排的内容,应逐次换算日期,不把它简单写成每隔168小时执行。
四、同一视频发四个平台,哪些信息要分别准备?
素材可以共用,发布字段和执行结果分别检查。日历先写清平台、账号与内容形式,再链接到该任务的详细配置;某个平台完成,不把其他平台的行一起改成成功。
| 平台 | 建议单独准备或检查 | 日历中怎样保留 |
|---|---|---|
| TikTok | 文案、可用音乐和位置、AI内容标记等 | 关联这次账号及任务的配置,确认音乐适合用途 |
| YouTube | 视频标题、说明、缩略图、公开范围与排期 | 单独保存视频版本及目标频道 |
| 内容形式、画面或封面、发布文案 | 关联已连接且支持该形式的账号 | |
| 目标公共主页、内容形式和对应文案 | 明确主页,分别查看任务结果 |
选择目标账号后,到对应发布任务中查看可用选项。Smart BIAI 的账号连接说明区分官方API授权、浏览器登录和账号环境;排期前确认这次操作具备相应授权。成员能看到素材后,也要确认该素材适合当前市场、渠道与用途。
五、内容修改、失败或结果不明,日历怎样更新?
日历应同时告诉团队“内容准备到哪一步”和“发布执行到哪一步”。准备阶段可写准备中、待确认、需修改、可排期;执行阶段再记录待发布、发布中、已发布或失败。发布后按各平台的实际结果更新,失败的任务继续跟进原因和后续处理。

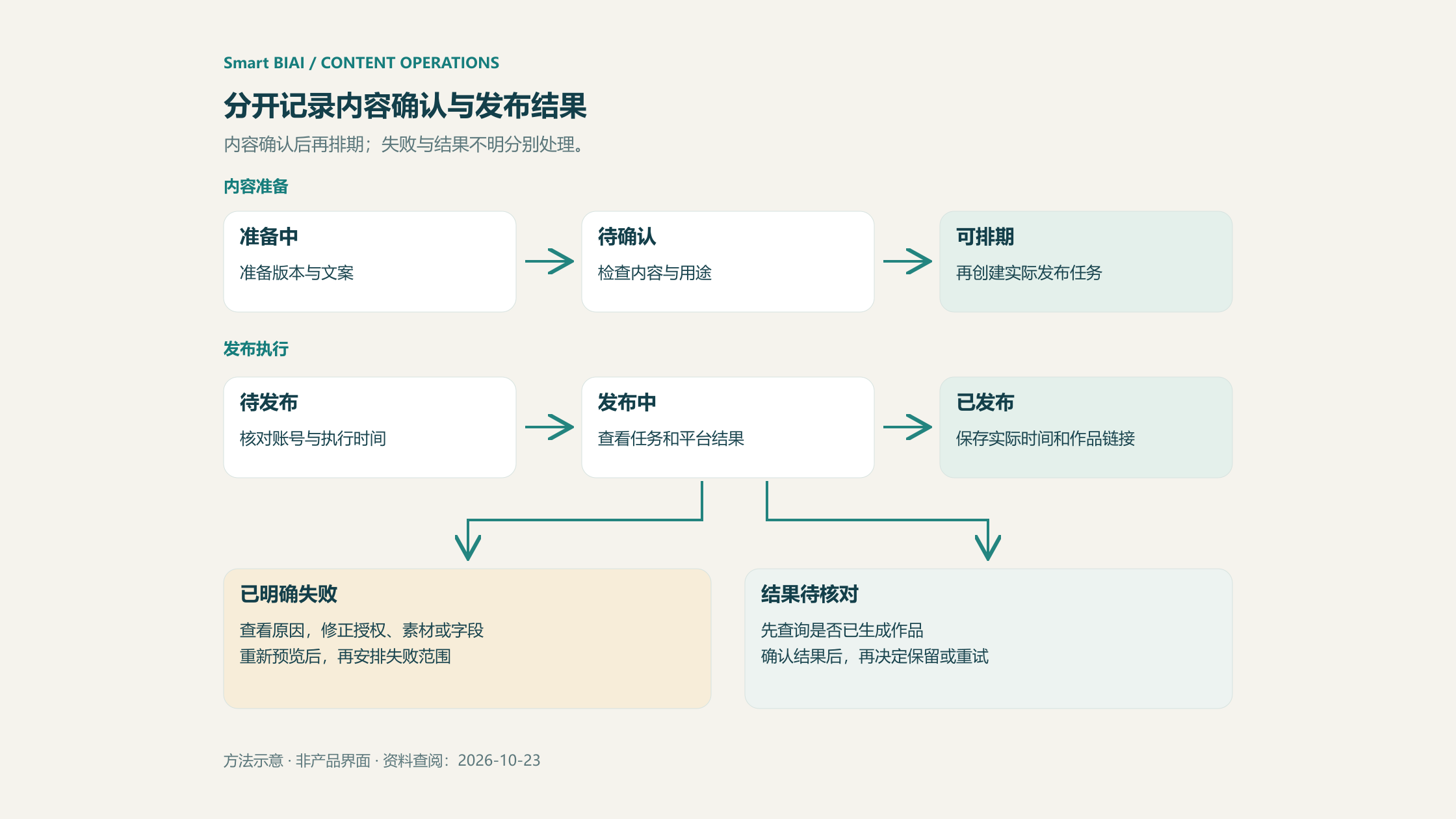

图2:内容确认完成后再排期;失败和结果待核对的任务,分别处理后继续安排。
| 遇到的情况 | 先做什么 | 记录什么 |
|---|---|---|
| 排期后改文案或换视频 | 核对新版本,更新实际发布任务或取消后重建 | 新旧版本、确认人及受影响任务 |
| 活动延期或暂停 | 同时检查日历与真正等待执行的任务 | 新时间,或取消结果及原因 |
| 明确失败 | 查看原因,修正授权、文件或字段,只重新安排失败的任务 | 原尝试、原因、后续尝试与结果 |
| 请求超时,结果不明 | 先查任务与平台是否已生成作品,再决定是否重试 | 待核对标记、查询结果、已有作品ID |
| 已生成公开作品 | 核对内容与链接是否正确 | 实际发布时间、作品URL、对应任务与版本 |
只改表格中的时间,不会改变已经交给发布工具的任务。计划变动后,检查实际任务是否已更新或取消,再把新安排记回日历。记录重试原因和结果,交接时就能知道哪些任务已经处理,哪些还需要继续跟进。
六、发布后回填哪些数据,下一周才有依据?
先填实际作品,再填对应时间窗口的数据。公开作品URL用于查看结果,官网跟踪链接用于作品中的引导;两者分别保存,不把回链当成作品地址。
| 回填项 | 建议记录 | 下一轮怎样使用 |
|---|---|---|
| 实际发布结果 | 任务ID、作品ID或URL、实际发布时间 | 找到已发布范围与仍待处理的任务 |
| 内容版本 | 实际使用的文件、文案与封面 | 知道哪个版本需要继续制作 |
| 平台指标 | 指标名称、数值、统计范围、采集时间 | 比较同平台、相近内容和相同观察长度 |
| 官网回流 | 实际放置的跟踪URL、访问或咨询数据来源 | 查看作品带来的后续行为 |
| 下一步 | 补拍、改写、继续使用或调整排期 | 形成下一周具体内容任务 |
可以按发布后24小时、7天等固定观察长度回填,但不同平台的指标定义仍需分别查看。没有取得数据时写“待采集”或“不可获取”,先留下原因;不要用0替代缺失值,也不要把重试次数当作发布作品数。
周复盘时,先看哪些任务未完成、哪些内容缺素材,再比较已发布作品的表现。某市场的某类问题持续收到回应,就给下周安排后续内容;一条作品表现不佳时,先检查版本、语言、发布状态和统计窗口,再决定是否调整时间。
七、怎样用Smart BIAI执行这份日历?
日历可以先用一张表建立,再把所选版本、账号和时间用于实际发布任务。Smart BIAI 的海外社媒矩阵运营支持账号和内容资产管理,以及发布计划预览、账号级时区、任务状态和失败处理。实际使用时,可以按以下顺序开始:
- 在素材库找到所需语言和平台版本,检查用途与成员访问权限。
- 选择已连接的目标账号,核对账号时区和当前可用的发布形式。
- 生成或准备发布计划,逐条检查内容、当地时间、平台字段和AI内容标记后再确认。
- 查看各任务的执行结果,把实际时间、作品链接和待处理问题填回日历。
先用一个商品和一组账号试做,记录素材缺项与排期问题,再调整下一轮安排。具体操作可继续阅读跨时区社媒发布与批量分发流程。一条计划先走通,再增加账号和市场,更容易发现遗漏。
为多市场内容安排下一步
从一个商品、三个市场和少量账号开始,把素材版本、当地时间和发布结果连起来。如果你正在整理多团队、多账号的内容排期,可预约企业方案,一起梳理账号、素材与分发流程。
企业团队通常会问
1. 一个素材发多个账号,日历要写多行吗?
建议每个账号的一次发布各占一行,共用原始素材编号。这样可以分别修改版本、时间和字段,也能看到每个账号的执行结果。
2. 只有一个人运营,也需要这些字段吗?
可以先保留版本、账号、当地时间与时区、发布字段、状态和作品链接。准备人与确认人可以是同一个人,任务多起来后再补充协作信息。
3. 日历中的市场,等于账号所在地吗?
不一定。目标市场、账号信息与采用的运营时区分别记录。国家包含多个时区时,要具体到选用的时区,而不是只填国家名称。
4. 固定北京时间排期,能保持当地时间不变吗?
采用夏令时的地区可能发生偏移变化。若希望每周当地时间固定,应按每次日期和目标时区换算,再查看工具预览中的执行时间。
5. 内容确认后,排期前还要检查什么?
核对目标账号、发布版本、当地时间、平台必填信息和AI内容标记。执行后查看各任务的结果,再补充实际时间与作品链接。
6. 请求超时后,能马上重发整批吗?
先查询原任务和平台结果,确认是否已生成作品。明确失败的部分修正后再处理,结果不明的部分继续核对,避免已经成功的内容被重复发布。
7. 只在日历里改时间,排期就会自动更新吗?
如果日历和实际发布任务没有同步连接,还需要到发布工具中更新或取消相应任务。修改后核对执行时间,再更新日历。
8. 复盘时可以直接比较不同平台的播放量吗?
先分别查看平台定义、内容范围和观察长度。可以观察各平台的变化,但不要把不同定义的数字直接当作同一种指标排名。
